Sibelga — guide officiel
Guide pédagogique de référence pour les raccordements BT ≤ 56 kVA — Bruxelles.
Puissance de l'onduleur
Référez-vous au guide officiel pour toute question. Ce qui suit n'est destiné qu'à vous faciliter la tâche sans prétendre à une exhaustivité totale.
Pas de demande de travaux si l'URD est raccordé soit :
- en monophasé avec un calibre ≥ 25 A (disjoncteur) ou 20 A (fusibles)
- en tri- ou tétraphasé avec un calibre ≥ 16 A (disjoncteur) ou 10 A (fusibles)
Sinon, demande de travaux obligatoire.

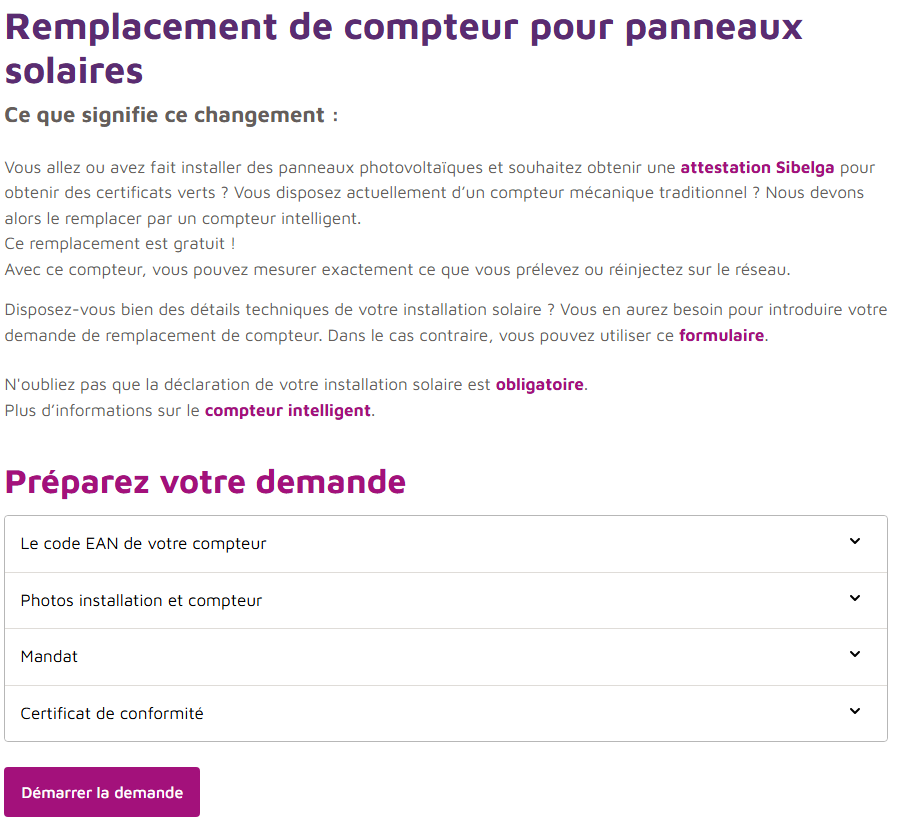

Sibelga doit intervenir pour :
- remplacer l'ancien compteur par un compteur bidirectionnel
- ou activer la fonctionnalité de comptage bidirectionnel si déjà installé
- ou effectuer les adaptations techniques éventuelles
Démarche en ligne sur le portail my.sibelga.be.

Déclaration obligatoire de l'IPD auprès de Sibelga.
La déclaration doit être introduite dans les 30 jours suivant le contrôle de conformité (sinon pénalités — voir FAQ Sibelga).
- Le remplacement du compteur vaut accord de mise sous tension
- S'il y avait déjà un compteur bidirectionnel, l'envoi de l'attestation Sibelga vaut accord
Nécessaire pour les formalités auprès de Brugel.
Une fois la certification accordée, le client communique les index des compteurs verts via greenmeter.sibelga.be.

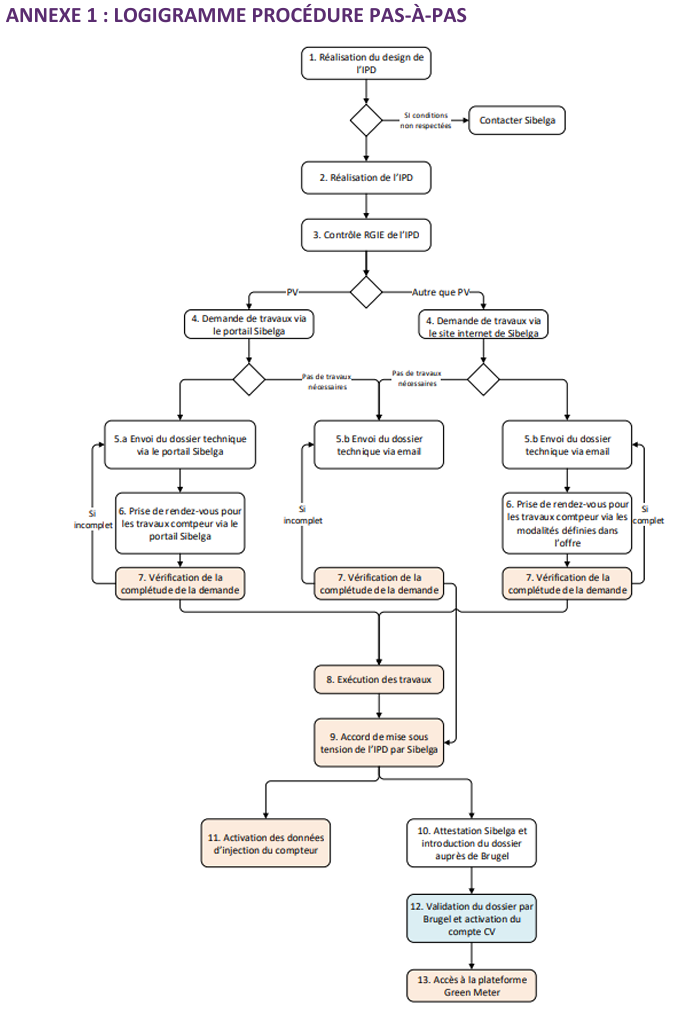

Annexe 1 — Logigramme officiel SibelgaSchéma procédure pas-à-pas

Puissance de l'onduleur
Ce qui suit ne reprend que ce qui change par rapport à la procédure ≤ 5 kVA.

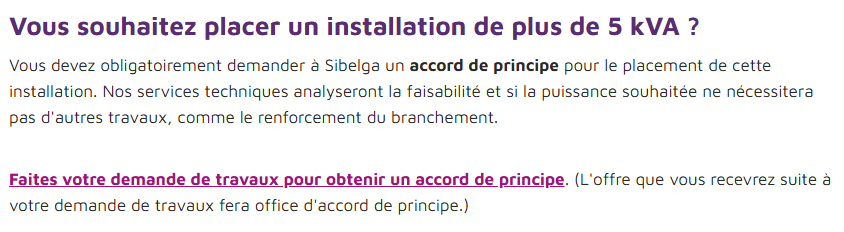

Vous devez obligatoirement obtenir un accord de principe préalable de Sibelga.

Demande d'accord de principe pour une IPD 5-30 kVA.
En cas de non réalisation de cette étape, le Demandeur prend l'entière responsabilité d'un éventuel refus de son IPD après installation.
Sibelga réalise une étude du réseau puis fournit une offre si des adaptations sont à prévoir.
Voir guide ≤ 5 kVA.
Voir guide ≤ 5 kVA.
Voir guide ≤ 5 kVA.
Voir guide ≤ 5 kVA.
Voir guide ≤ 5 kVA.
Voir guide ≤ 5 kVA, étapes 7 à 9.
Puissance de l'onduleur
Ce qui suit ne reprend que ce qui change par rapport aux deux procédures précédentes.
But : connaître la puissance à raccorder.
Pré-design + photo du compteur actuel.
Demande d'informations complémentaires le cas échéant.
- Relais homologués Synergrid (cf. C10/21), repris sur la liste officielle
- Fournis avec leur schéma de câblage
- Colis identifié au minimum avec nom du Demandeur, référence et adresse du projet repris sur l'offre Sibelga
Doit contenir notamment :
- Schéma unifilaire de l'installation électrique de l'URD
- Schémas électriques de l'IPD
- Schéma de position / d'implantation (IPD, compteurs, coffrets, tableaux)
- Formulaire d'adaptation du relais de découplage
- Informations relatives à l'adaptation de la cabine HT (si applicable)
- Tous autres documents mentionnés dans l'offre de travaux Sibelga
Sibelga fournit un accord de réalisation si le dossier est complet et validé.
Présence de l'installateur OBLIGATOIRE.
Le rapport de l'étape 19 vaut accord de mise sous tension.
Si applicable — Sibelga envoie un technicien sur site pour installer, raccorder et tester l'armoire.
Émise si :
- PV RGIE OK
- Tests fonctionnels du relais de découplage OK
- Tests de l'armoire de télécontrôle OK (si applicable)
Puissance max d'une IPD en monophasé
À Bruxelles, raccordement en monophasé 230 V jusqu'à 9,2 kVA inclus (40 A). Au-delà : tri- ou tétraphasé obligatoire. Démonstration complète avec tableau ampères/kVA.
